Fore kazık, zemine delinerek açılan kuyuya donatı kafesi indirilip beton dökülerek yerinde yapılan derin temel elemanıdır. Delme kazık da denen fore kazık, binanın yükünü üstteki zayıf tabakalardan geçirip derindeki sağlam zemine ya da kayaya taşır. Şantiyede fore kazık işi, zemini delen paletli bir makineden tanınır; kuyu donatı (demir) kafesi ve betonla dolduktan sonra kazık bütünüyle yerin altında kalır.
Bu kelimeyi çoğu kişi bir toplantıda duyar: müteahhit “zemin zayıf, fore kazık gerekiyor” der ve temelin maliyeti bir anda artar. Arkasından sorular gelir: gerçekten gerekiyor mu, gerekiyorsa doğru yapıldığı nasıl anlaşılır, kazıklı bina depremde daha mı sağlam olur? Sonuncusunu kazık tek başına cevaplamaz; oturulan bir binanın sarsıntıda nasıl davranacağını deprem performans analizi gösterir.
Kesiti açılmış kuyu: kafes, beton ve başlık
Fore kazık nasıl yapılır?
Fore kazık dört adımda nasıl yapılır?

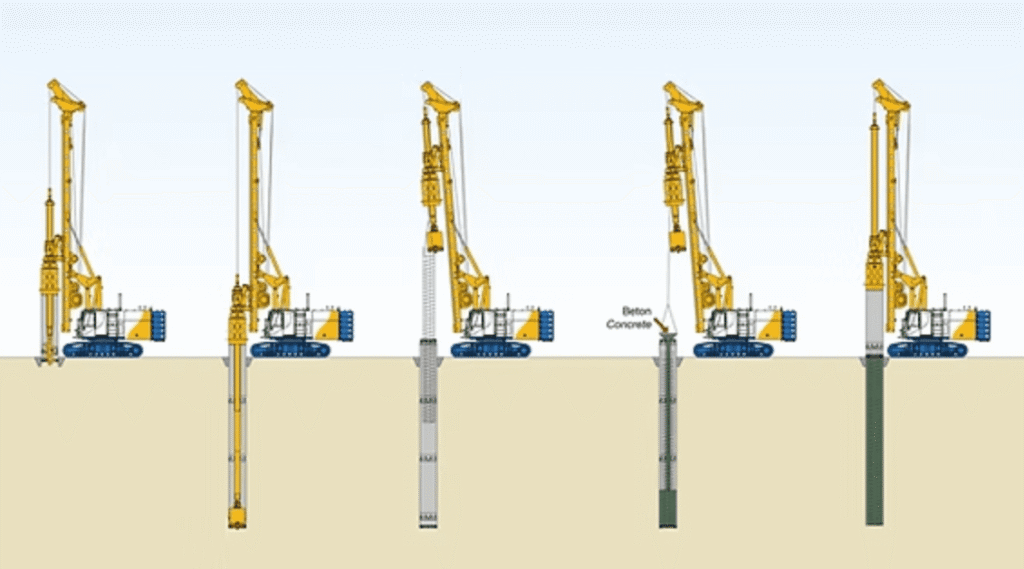

Makine kuyuyu sağlam tabakaya kadar deler. Dönen burgu zemini keserek iner, çıkan toprak kuyunun yanına yığılır. Gevşek üst tabakada kuyunun göçmesini çelik muhafaza borusu önler; aşağıda kuyu su ya da bentonit denen kil esaslı bir sıvıyla dolu tutulur. Kuyu sağlam tabakanın içine biraz girer.
Donatı kafesi kuyuya iner. Kafes boyuna çubuklardan ve onları saran spiralden oluşur; spiral kazığın başında daha sık sarılır. Kenardaki paspayı takozları kafesi kuyunun ortasında tutar, böylece demirle kuyu duvarı arasında betonla dolacak bir pay kalır. Üstte açıkta bırakılan demir uçları, yani filiz, kazığı sonra temele bağlar.
Beton dipten yukarı dolar. Kafesin içinden dibe inen tremi borusu betonu kuyunun dibine indirir; borunun ucu hep betonun içinde kalır, beton yukarıdan serbest düşmez. Yükselen beton suyu ya da bentoniti üstünde taşıyıp yukarı iter, sıvı yukarıdan alınır. Muhafaza borusu beton dökülürken kademeli çekilir.
Kazık temele bağlanır. Kazığın üstünde sıvıyla karışmış kirli beton kırılır ve sağlam betona inilir. Açıkta kalan filizler, kazıkları üstte birleştiren kazık başlığına ya da radyeye girer. Binanın yükü buradan kazıklara geçer.
Fore kazığın boyunu, çapını ve donatısını zemin etüdü ve proje belirler; kazık bitince doğru yapıldığını imalat kayıtları ve sahadaki testler gösterir.
En çok merak edilenler
Fore kazıklı bina depremde yıkılmaz mı?
Fore kazık tek başına binanın depremde ayakta kalacağını garanti etmez. Temelin yükünü kazık taşır; sarsıntıda ise temelle birlikte üstteki kolon, kiriş ve perdelerin yeterli olması gerekir. Depremde kazık
Fore kazık zemin iyileştirme mi?
Temele bağlanan fore kazık bir temel elemanıdır, zemin iyileştirme değildir. Zayıf tabakanın kendisini güçlendirmez; binanın yükünü o tabakanın altındaki sağlam zemine indirir. Fore kazık nedir
Demirsiz fore kazık olur mu?
Olur, ama bina temelindeki taşıyıcı kazığın üst bölgesine yönetmelik en az donatı koyar; donatıyı deprem hesabı belirler. Depremde kazık eğilir ve betonun taşıyamadığı çekmeyi demir taşır; demirsiz kazık daha çok temele bağlanmayan işlerde görülür. Donatı neden konur
Fore kazık mı, radye temel mi?
Seçimi zemin etüdü yapar; ikisi birlikte de kullanılır. Radye yükü binanın tabanına yayar, kazık derine indirir; ikisinin birlikte çalıştığı temele kazıklı radye denir. Radye mi, kazık mı
Fore kazık ne kadar tutar?
Tek bir fiyatı yok; maliyeti başta kazığın çapı ve toplam boyu belirler. Kaya ya da yeraltı suyu çıkması, boru gerekmesi ve testler de fiyatı değiştirir; teklifte betonun ve demirin fiyata dahil olup olmadığını sorun. Maliyeti ne belirler
Sağlam yapıldığını nasıl anlarım?
Fore kazığın sağlam yapıldığını her kazığın imalat kaydı ve test raporları gösterir. Kazık bir kez döküldükten sonra ne yapıldığını yalnız bu belgeler anlatır. Nasıl anlaşılır
Fore kazık nedir, yükü nasıl taşır?
Fore kazık yükü iki yolla taşır: yan yüzüyle zemin arasındaki sürtünmeyle ve ucunun oturduğu sağlam tabakanın direnciyle. Birincisine çevre sürtünmesi, ikincisine uç direnci denir; kazığın taşıma gücü de çoğunlukla bu ikisinin toplamı olarak hesaplanır. (Kaynak 1: TBDY 2018 · 16.9.3.1) Yumuşak zemindeki kazıklı bina bu yüzden zemine gömülmez; yine biraz oturur, ama oturma sınırlı kalır.
Fore kazık yükü nasıl taşır? Yan kesit
Fore kazıkta
Binanın yükü kazık başlığından kazığa geçer. Kazık dolguyu ve yumuşak kili geçip sağlam tabakaya girer.
Aynı yük radyede
Radye yükü geniş tabanıyla dolguya ve yumuşak kile yayar; zayıf tabaka kalınsa oturma büyür.
Fore kazıkta yükü yan yüzdeki sürtünme ve uçtaki sağlam tabaka birlikte taşır; radyede ise yük yüzeye yakın zemine yayılır.
Temele bağlanan fore kazık zemini iyileştirmez; yükün yolunu değiştirir. Zemin iyileştirme ayrı bir iştir; yönetmelikte de ayrı bir ekte (EK 16D) düzenlenir. (Kaynak 1: TBDY 2018 · 16.9, EK 16D) Fore kazık çakılmaz; zemin delinir, kuyu donatı kafesi ve betonla doldurulur. Jet grout ise kuyuya beton dökmek yerine zemini çimentoyla karıştırır ve çoğunlukla demirsiz kolonlar yapar.
Fore kazıklı temel sisteminde kazıklar tek başına durmaz: başlıklarla ve bağ kirişleriyle ya da tek bir radyeyle birbirine bağlanır. Bina temelleri dışında fore kazık köprü ve viyadük ayaklarında ve derin bir kazının kenarını tutan kazık perdelerinde (iksa) de kullanılır. Temeli yetmeyen bir istinat duvarı da fore kazık sırasıyla desteklenebilir.
Fore kazığın avantajları ve dezavantajları neler?
Fore kazık az titreşimle yapılır ve büyük yük taşıyabilir; zayıf yanı, yerin altında yapıldığı için sıkı denetim istemesidir.
| Konu | Artısı | Dikkat edilecek |
|---|---|---|
| Titreşim ve gürültü | Delinerek yapıldığı için çakma kazıktan çok daha az titreşim yapar | Titreşim sıfır değildir; yakındaki yapıda hissedilebilir |
| Taşıma gücü | Çap ve boy büyütülerek büyük yükler taşınabilir | Gücünü zemin etüdü ve hesap belirler, deney doğrular |
| Zemin | Sağlam tabakaya, gerekirse kayanın içine gömülerek (kaya soketi) indirilebilir | Delgi ucu ve kuyu desteği her zemin için ayrı seçilir |
| Denetim | Delgi, kafes ve beton adım adım kaydedilebilir | Kusur ancak kayıtla ve testle anlaşılır |
| Saha ve maliyet | Bina, köprü ve iksa gibi farklı işlerde kullanılır | Ağır makine ve çalışma platformu ister; maliyeti çap ve boyla büyür |
Fore kazık ne zaman gerekir, kararı kim verir?
Yüzeydeki zemin yükü taşıyamıyorsa ya da bina izin verilenden fazla oturacaksa derin temel ya da zemin iyileştirmesi gerekir; fore kazık bu çözümlerden biridir. Sahada bunun tipik hâlleri kalın bir dolgu, dere yatağındaki alüvyon, yumuşak kil, suya doygun gevşek kum ya da sağlam tabakanın derinde başlamasıdır. Sağlam zemin yüzeye yakınsa çoğu zaman kazığa gerek kalmaz.
Kararı her parsel için ayrı hazırlanan zemin etüdü (Kaynak 2: Planlı Alanlar İmar Yönetmeliği · Madde 4) ve ona dayanan geoteknik rapor verir. Temel sisteminin radye mi, kazık mı, ikisi birlikte mi, yoksa zemin iyileştirmesi mi olacağını bu rapor önerir. (Kaynak 1: TBDY 2018 · 16.2.2.2 (b), (c)) Bazen “bu zemin sınıfında kazık zorunlu” denir. Zemin sınıfı temel kararını etkiler, ama yönetmelikte zemin sınıfına bağlı bir kazık zorunluluğu yoktur. Kazık kararını da müteahhit değil, raporu imzalayan geoteknik mühendisi ve projeyi hesaplayan statikçi verir. Müteahhit “kazık şart” dediyse gerçekten gerekip gerekmediğini raporun temel önerisi gösterir; bir kopyasını isteyebilirsiniz.
Temel kararı nasıl verilir?
-
1
Zemin etüdüsondaj ve deney
Her parsel için ayrı yapılır: sondaj tabakaları ve yeraltı suyunu gösterir, numuneler deneye girer. Kazık gerekebilecek sahada sondaj daha derine iner.
-
2
Geoteknik raportemel sistemi önerisi
Rapor zeminin yükü nasıl taşıyacağını değerlendirir ve temel sistemini önerir: radye, kazık, kazıklı radye ya da zemin iyileştirmesi. Kazık önerisinin gerekçesi bu bölümde yazar.
-
3
Statik projeçap, boy, donatı
Statikçi, geoteknik raporun taşıma değerleriyle çapı, boyu, sayıyı ve donatıyı belirler.
-
4
Deney ve imalatdeney kazığı, yükleme deneyi, imalat kaydı
Sahada statik yükleme deneyi kazığın taşıdığı yükü doğrular; deney kazığının sonucuna göre boy, çap ya da aralık düzeltilebilir. İmalatta her kazık kayda geçer.
Kaynaklar: TBDY 2018, 16.2.2.2, 16A.1.4, 16.9.1.2, 16D.6 · Planlı Alanlar İmar Yönetmeliği, Madde 4 · ÇŞB İnşaat Genel Teknik Şartnamesi, Kazık İşleri, 6.3.1.
Fore kazık mı radye temel mi, ikisi birlikte olur mu?
Radye yükü bina tabanının tamamına yayar, fore kazık derindeki sağlam tabakaya taşır; kazıklı radyede ikisi birlikte çalışır. Bu temelde yükün bir kısmını radye doğrudan zemine verir, kalanını kazıklar derine indirir. “Hangisi daha sağlam” sorusunun genel bir cevabı yoktur: zemin uygunsa radye temel çoğu zaman yeter, zayıf tabaka kalınsa radyenin altına kazık ya da zemin iyileştirmesi gerekebilir.
Fore kazığın maliyetini ne belirler?
Fore kazığın maliyetini başta çap, toplam kazık metresi, zemin, yeraltı suyu ve muhafaza borusu ihtiyacı belirler. Duyduğunuz metre fiyatları ise birbirini tutmaz, çünkü kimi yalnız delgiyi sayar, kimi betonu ve demiri de içine katar.
| Kalem | Fiyatı neden değiştirir | Teklifte sorulacak |
|---|---|---|
| Çap ve toplam kazık metresi | Delinen hacim, beton ve demir miktarı bunlarla büyür | Fiyat metre başına mı, kazık başına mı? |
| Zemin ve kaya | Sert tabaka ve kaya ayrı delgi ucu ister | Kaya çıkarsa fiyat nasıl değişir? |
| Yeraltı suyu ve gevşek zemin | Kuyu çelik boruyla ya da bentonit sıvısıyla desteklenir | Boru ya da bentonit fiyata dahil mi? |
| Beton ve donatı | Projedeki beton sınıfı ve demir miktarı malzeme tutarını belirler | Beton ve demir metre fiyatına dahil mi, ayrı mı? |
| Makine ve saha | Makinenin getirilmesi, platform ve erişim ayrıca tutar | Makine sevki ve çalışma platformu kimde? |
| Kazık başı kırımı ve testler | Kırım, süreklilik testi ve yükleme deneyi ayrı iş kalemleridir | Kırım ve testler kimde, kaç kazığa yapılacak? |
Özetle: İki fore kazık teklifi ancak aynı kalemleri kapsıyorsa karşılaştırılabilir.
Fore kazık nasıl yapılır?
Fore kazıkta önce kuyu delinir, sonra donatı kafesi indirilir ve beton kesintisiz dökülür; iş, kazık başının kırılıp temele bağlanmasıyla biter. (Kaynak 3,4: Çevre ve Şehircilik Bakanlığı. İnşaat Genel Teknik Şartnames · 6.3.2–6.3.5; EFFC/DFI Concrete Task Group, 2024 · 6.2)
- Aplikasyon. Projedeki kazık yerleri sahaya işlenir, makine için çalışma platformu hazırlanır.
- Delgi. Makine kuyuyu burguyla ya da kovayla, kayada kaya burgusuyla deler.
- Kuyu desteği. Gerekirse kuyuyu çelik muhafaza borusu ya da bentonit veya polimer sıvısı tutar.
- Taban temizliği. Dipteki gevşek malzeme alınır, kuyunun derinliği ölçülür.
- Kafes. Donatı kafesi paspayı takozlarıyla kuyunun tam ortasına indirilir.
- Beton. Tremi borusu betonu kuyunun dibine indirir; borunun ucu hep betonun içinde kalır, boru beton yükseldikçe kısaltılır.
- Kazık başı. Üstteki kirli beton kırılır, filizler temele bağlanır.
Kazık başı kırımı (tıraşlama) dışarıdan gereksiz görünür, ama şarttır: su ve çamurla temas eden en üst beton kirlenir. Bu yüzden kazık, temele bağlanacağı üst seviyenin (kazık kesim kotu) biraz üstüne kadar dökülür; fazlası kırılıp sağlam betona inilir. (Kaynak 4: EFFC/DFI Concrete Task Group, 2024 · 6.2)
Sulu zeminde fore kazık nasıl yapılır, kılıflı kazık nedir?
Sulu ya da gevşek zeminde kuyuyu çelik muhafaza borusu ya da bentonit sıvısı ayakta tutar. Bentonit sıvısı suyla şişen bir kilden hazırlanır; kuyuyu doldurup duvarına bastırarak göçmesini önler, yoğunluğu ve kıvamı da bunun için denetlenir. Kılıflı fore kazıkta kuyuyu çelik muhafaza borusu destekler; boru beton dökülürken kademeli çekilir, gerekirse yerinde bırakılır. (Kaynak 3: Çevre ve Şehircilik Bakanlığı. İnşaat Genel Teknik Şartnames · 6.2) Boru çekildikçe beton boşalan yeri doldurup biraz alçalır; bu yüzden her bölüm çekilmeden önce beton seviyesi ve tremi ucunun betona gömülü kaldığı kontrol edilir. (Kaynak 4: EFFC/DFI Concrete Task Group, 2024 · 6.6)
Fore kazık çeşitleri de adını kuyunun açılış biçiminden alır: desteğe göre kılıflı ve bentonitli, delgiye göre burgulu, kovalı ve sürekli burgulu kazık denir. Perde olarak dizilen kazıklar birbirine teğet (tanjant) ya da birbirini keserek (sekant) yapılır.
Fore kazık donatı detayı nasıl olur?
Fore kazığın donatı kafesi boyuna çubuklardan, onları saran spiralden, montaj çemberlerinden ve paspayı takozlarından oluşur. Montaj çemberleri kafesin biçimini korur, paspayı takozları (ara parça) ise onu kuyunun ortasında tutar; spiralin öbür adları fret ve etriyedir. Kafesin üstünde bırakılan çubuk uçlarına filiz denir; kazığı başlığa ya da radyeye bağlayan bunlardır.
Donatının çapını, sayısını ve boyunu statik proje ve deprem hesabı belirler. Yönetmelik yalnız en azını koyar: kazığın üst bölgesinde belli bir boyuna donatı oranı ve sık spiral ister, kazığın başında spiral daha da sık sarılır. (Kaynak 1: TBDY 2018 · 16.10.2.3) Yatay yükte kazığı en çok zorlayan yer de çoğu zaman temele bağlandığı baş kısmıdır. Donatılı fore kazıkta uzun kafes parçalar hâlinde, bindirmeyle eklenerek kuyuya indirilir.
Ayrıntı isteyen okurlarımız içinKazık donatısında yönetmelik ve rehber değerleri
Bina kazığının en küçük kesiti daire kazıkta 35 cm çap, kare kazıkta 30 × 30 cm’dir. (Kaynak 1: TBDY 2018 · 16.10.2.2)
Kazığın üst üçte birinde, en az 3 m boyunca, boyuna donatı oranı binanın deprem tasarım sınıfı (DTS) yüksekse (DTS 1, 1a, 2, 2a) en az %1, öbür sınıflarda (DTS 3, 3a, 4, 4a) en az %0,8’dir. Bu bölgede spiral çapı sırasıyla en az 10 mm ve 8 mm, spiral adımı en çok 20 cm’dir; kazık başından en az iki kazık çapı boyunca adım en çok 10 cm’ye iner. (Kaynak 1: TBDY 2018 · 16.10.2.3) Binanın hangi deprem tasarım sınıfında olduğunu statik proje yazar.
EFFC/DFI tremi betonu rehberi (2024), betonun boyuna çubukların arasından akabilmesi için çubuklar arasında en az yaklaşık 10 cm net aralık önerir. Paspayı kafesin dış yüzünden kuyu duvarına kadar ölçülür; rehberin değeri yaklaşık 7,5 cm’dir, ama bağlayıcı olan, yönetmelik ve standarda göre projeye yazılan değerdir. (Kaynak 4: EFFC/DFI Concrete Task Group, 2024 · 2.3, Ek E)
Deprem etkisini karşılayan betonarme elemanlarda yönetmelik en az C25 beton ve B420C ya da B500C donatı çeliği ister; (Kaynak 1: TBDY 2018 · 7.2.5.3) kazığın beton sınıfını ve çeliğini proje bu alt sınırı gözeterek seçer.
Filizler kazık başlığına ya da radyeye, projede yazan kenetlenme (ankraj) boyu kadar girer.
Donatı neden konur, demirsiz fore kazık olur mu?
Deprem gibi yatay yükler kazıkta eğilme yaratır; eğilmenin çekme tarafını beton değil donatı taşır. Beton basınçta güçlüdür ama çekmede çabuk çatlar. Donatısız (demirsiz) fore kazık da vardır; uygulama standardı düz betondan kazığı kapsar. (Kaynak 6: Türk Standardları Enstitüsü, 2015 · Madde 1.9) Binanın temeline bağlanan taşıyıcı kazıkta ise en az donatıyı yönetmelik koyar, gerisini deprem hesabı belirler. Donatısız kazık daha çok sekant perdelerin ilk kazıklarında ve zemin iyileştirmedeki beton kolonlarda görülür; sahada bunlara “plastik kazık” da denir. Plastik betonlu kazıkta kullanılan bentonitli plastik beton ise ayrı bir malzemedir.
Özetle: Bina kazığında demir, maliyeti düşürmek için kısılacak bir kalem değildir.
Fore kazıkta paspayı ne kadar olmalı?
Fore kazıkta paspayının kesin değerini proje belirler. Paspayı, kafesin dış yüzüyle kuyu duvarı arasında kalan beton kalınlığıdır ve donatıyı yeraltındaki nemden ve kimyasallardan korur. Bu kalınlık sayesinde çelik betonla kenetlenir, tremiden gelen beton da kafesin dışına akıp çeliği sarabilir. (Kaynak 4: EFFC/DFI Concrete Task Group, 2024 · 2.3) Kafes bir yana kayarsa paspayı o tarafta incelir; takozlar bu yüzden kafesin çevresine ve boyuna aralıklarla takılır.
Fore kazık depreme dayanıklı mı?
Fore kazık binayı tek başına depreme dayanıklı yapmaz; sağlam tabakaya yeterince inip temele bağlanırsa temelin depremdeki davranışını iyileştirir. Statikçi kazığı deprem için ayrıca hesaplar, çünkü kazık sarsıntıda yalnız düşey yük taşımaz, yana da eğilir. (Kaynak 1: TBDY 2018 · 16.10.1, EK 16C)
6 Şubat 2023’te Adıyaman’da zemin artı altı katlı bir kamu binası hasar gördü. Radyesinin altında 80 cm çapında, 10 m boyunda 35 fore kazık vardı; ama kazıklar depremde sıvılaşan tabakanın içinde kalmıştı ve bazılarında temele bağlayan filiz yoktu. (Kaynak 7: Tuncel Gökdoğan ve ark., 2024 · s. 51)
Aynı bina, iki kazıklı temel Yan kesit
Kazık sıvılaşan tabakada kalırsa
Kazıklar sıvılaşabilen tabakanın içinde biter, bir kısmı temele filizle bağlanmamıştır. Depremde bu tabaka taşıma gücünü yitirince kazıklar binayı tutamaz; bina oturabilir ve yana yatabilir.
Kazık sağlam tabakaya iner ve temele bağlanırsa
Kazıklar sıvılaşabilen tabakayı geçip sağlam tabakaya girer ve filizle radyeye bağlanır. Tabaka yine sıvılaşabilir, ama binanın yükü altındaki sağlam zemine iner.
Kazığın işe yaraması, sağlam tabakaya yeterince inmesine ve temele bağlanmasına bağlıdır.
Kaynak: Tuncel Gökdoğan, Işık, Fırat (2024), Türk Mühendislik Araştırma ve Eğitimi Dergisi 3(1), 48–57; şekil bu çalışmadaki vakanın sadeleştirilmiş hâlidir.
Fore kazık zemin sıvılaşmasını önlemez; yükü sıvılaşabilen tabakanın altına taşır ve o tabakadaki ek eğilmeye göre hesaplanır. Bir fore kazığın kaç şiddetinde ya da büyüklüğünde depreme dayanacağı da tek sayıyla söylenemez; kazık, parselin deprem tehlikesine göre tasarlanır.
Oturulan bir binanın depremdeki davranışını değerlendirirken temelin kazıklı olmasına bakıp hüküm vermiyoruz. Taşıyıcı elemanları, betonu, donatıyı ve zemin raporunu birlikte inceliyoruz, çünkü deprem kuvvetlerini kolonlar, kirişler ve perdeler taşıyıp temele indirir. Bu işe deprem performans analizi denir.
Ayrıntı isteyen okurlarımız içinKazıklı temelin deprem hesabında neye bakılır?
Kazık depremde iki yoldan zorlanır: sarsılan binanın kütlesi kazık başını iter, sarsılan zemin de kazığı boyunca büker. Bu yüzden zayıf zeminde (yönetmelikteki ZD, ZE ve ZF sınıfları) hesap yapı, kazık ve zeminin birlikte davranışıyla yapılır; analizin yöntemini zemin sınıfı, deprem tasarım sınıfı ve bina yüksekliği birlikte belirler. (Kaynak 1: TBDY 2018 · 16.10.1, EK 16C, Tablo 16.5) Kazığın yatay yük altındaki güvenliği de ayrıca gösterilir. (Kaynak 1: TBDY 2018 · 16.9.4)
Deprem etkisindeki bina temellerinde eğik kazığa izin verilmez. (Kaynak 1: TBDY 2018 · 16.10.2.1) Kazık başlıkları iki doğrultuda bağ kirişleriyle ya da bunların yerine betonarme döşemeyle (radye) birbirine bağlanır; sağlam kayada (ZA zemin) bağ kirişi şartı aranmaz. (Kaynak 1: TBDY 2018 · 16.8.5.1, 16.8.5.5)
Sıvılaşma, yeraltı suyunun altında kalan ilk 20 m içindeki kohezyonsuz (kum ve çakıl gibi taneleri birbirine yapışmayan) ya da düşük kohezyonlu (PI < %12) zeminde değerlendirilir. (Kaynak 1: TBDY 2018 · 16.6.2)
Fore kazığın sağlam yapıldığı nasıl anlaşılır?
Fore kazığın sağlam yapıldığı kalite kontrolle, yani her kazığın imalat kaydıyla ve kazık bitince yapılan testlerle anlaşılır. Kazığa gözle bakılamadığı için sık duyulan kaygı da budur: “kâğıt üstündeki proje” sahaya aynen indi mi?
İmalat kaydı delginin indiği derinliği, dökümden önce kuyunun kontrolünü ve kuyuya giren beton miktarını gösterir. Hesaplanandan belirgin az beton girdiyse bir yerde daralma, çok fazla girdiyse kuyu duvarında göçme ya da genişleme olabilir.
Kazık işini bir alt yükleniciye veriyorsanız her kazığın delgi ve beton kaydını, test raporlarını ve kayıtları kimin tutup imzalayacağını teklif ve sözleşme aşamasında sorun. Arsa sahibiyseniz bu dosyanın yapı denetim kuruluşunda olup olmadığını sorabilirsiniz.
| Sık hata | Ne olur | Nasıl yakalanır |
|---|---|---|
| Tremi ucunun betondan çıkması | Betona su ya da çamur girer, kazıkta süreksizlik oluşur | Döküm boyunca beton seviyesi ve boru boyu kaydedilir; sonra süreklilik testi yapılır |
| Betona su ya da çamur karışması | Beton zayıflar, kesitte boşluk kalabilir | Beton kesintisiz dökülür, sahada sulandırılmaz; numune alınır, kıvamı ölçülür |
| Kafesin kayması | Paspayı bir yanda incelir, donatı zamanla paslanabilir | Paspayı takozlarının sayısı ve yeri kafes inmeden önce kontrol edilir |
| Kuyu dibinin temizlenmemesi | Uç gevşek malzemeye oturur, direnci düşer, oturma artar | Dökümden önce derinlik ve kuyu dibi kontrol edilir |
| Muhafaza borusunun beton seviyesi izlenmeden çekilmesi | Beton alçalır, kuyu duvarı göçüp kazığı daraltabilir | Giren beton miktarı her bölümde kaydedilir |
| Kazık başının yeterince kırılmaması | Kirli beton kazıkla temel arasında kalır | Kırımdan sonra kazık başında sağlam betonun göründüğü kontrol edilir |
Ayrıntı isteyen okurlarımız içinTestlerin söyledikleri ve sınırları
Süreklilik testinin kısa adı PIT’tir (İngilizce pile integrity test). Bu test için beton en az 7 gün bekler, kazık başı temiz, kuru ve düz olur; her kazıkta ölçüm birkaç kez tekrarlanır. (Kaynak 8: Özüdoğru ve ark., 2009 · s. 4795) Test nitel bilgi verir ve ayrıntı kaçırabilir. (Kaynak 8: Özüdoğru ve ark., 2009 · s. 4800) Çapraz kuyu ultrason testi (CSL, İngilizce crosshole sonic logging) ise ses dalgasını döküm öncesinde kafese bağlanan borular arasında gönderir ve betonu kesit kesit tarar. (Kaynak 5: İnanır ve ark., 2024 · s. 73)
İstanbul’da bir sahada test edilen 96 kazıkta (120 cm çap, 30,5 m boy) sinyal yorumu yalnız 22 kazıkta hiç düzensizlik göstermedi; daralmaların çoğu ilk 2 m’deki dolguda çıktı. (Kaynak 8: Özüdoğru ve ark., 2009 · s. 4807–4808) Bu tek bir sahanın sinyal yorumudur, her sahaya genellenemez; yazarlar ciddi süreksizlik görülen kazıkların ayrıca incelenmesini önerir.
Ceyhan’da 80 cm çapında, 16 m boyunda bir deney kazığı, statik yükleme deneyinde tasarım yükünün 1,5 katında yaklaşık 4 mm oturdu. (Kaynak 9: Çelik, 2019 · s. 183, 188)
Yönetmelik kazığın hesapla bulunan direncini bir dayanım katsayısına böler; katsayı, hesabın belirsizliğine karşı bırakılan paydır. Deney yapılırsa katsayı küçülür (uç direncinde 2,0 yerine 1,5); bunun şartı her bina altında en az bir deney ve kazıkların en az %1’inde deneydir. (Kaynak 1: TBDY 2018 · 16.9.2.1, 16.9.2.2, Tablo 16.4) Bu kural, yüksek deprem tasarım sınıfındaki binalarda en az iki deneyi zorunlu tutan kuraldan ayrıdır. Hesap yöntemleri aynı kazık için %30–35’e varan farklı sonuçlar verebilir; deney bu yüzden referanstır. (Kaynak 10: Kabaca ve ark., 2021 · Sonuçlar)
EFFC/DFI tremi betonu rehberine göre Avrupa uygulama standartları, tremi ucunun döküm boyunca betonun içinde en az 1,5–3 m kalmasını ister. (Kaynak 4: EFFC/DFI Concrete Task Group, 2024 · 6.6)
Fore kazığa hangi testler yapılır, yükleme deneyi zorunlu mu?
Fore kazıkta süreklilik testi (kazık bütünlük testi) büyük boşluk ve daralmayı arar; kazığın taşıdığı yükü ise statik yükleme deneyi gösterir. Bu testte kazık başına küçük bir çekiçle vurulur ve kazığın içinden dönen dalga okunur; yöntem hızlıdır, ama taşıma gücünü ölçmez. (Kaynak 8: Özüdoğru ve ark., 2009 · s. 4794–4795) Çapraz kuyu ultrason testi ise binada kolon betonuna yapılan ultrasondan farklıdır: borular döküm öncesinde kafese bağlanır, ölçüm bu borular arasında yapılır. Testte ciddi bir süreksizlik görülen kazık ayrıca incelenir; ne yapılacağına projeyi hesaplayan mühendis karar verir. Deprem tasarım sınıfı (DTS) yüksek binaların kazıklı temellerinde yönetmelik en az iki statik yükleme deneyi ister. (Kaynak 1: TBDY 2018 · 16.9.3.4) Bu sınıflar DTS 1, 1a, 2 ve 2a’dır; binanın sınıfı statik projesinde yazar.
Sık sorulan sorular
Fore kazık kaç metre olur, çapı neye göre belirlenir?
Fore kazığın boyunu ve çapını zemin etüdü ve yük hesabı belirler; her binaya uyan tek bir ölçü yoktur. Kazık sağlam tabakaya ya da yükü yan sürtünmeyle taşıyabileceği derinliğe kadar iner. Uygulama standardı 0,3 ile 3 m arasındaki çapları kapsar; (Kaynak 6: Türk Standardları Enstitüsü, 2015 · Madde 1.3) yönetmelik bina kazığında çapın 35 cm’den küçük olmasına izin vermez. (Kaynak 1: TBDY 2018 · 16.10.2.2)
Kaç katlı binaya fore kazık yapılır, her binada var mı?
Fore kazık kararı kat sayısından değil, zeminden ve binanın yükünden çıkar. Yönetmelikte “şu kattan sonra kazık zorunlu” diye bir kural yoktur; kararı parselin zemin etüdü verir. Bu yüzden sağlam zemindeki yüksek bir binada kazık olmayabilir, zayıf zemindeki az katlı bir binada olabilir.
Fore kazık ne kadar sürer?
Fore kazığın süresini kazık sayısı, boyu ve çapı, zemin ve sahadaki makine sayısı belirler; tek bir gün sayısı verilemez. Kaya ya da yeraltı suyu çıkması delgiyi ve kuyu desteğini değiştirir, süre de buna göre değişir. Kazıklar bittikten sonra bekleme vardır: süreklilik testi için beton en az bir hafta bekler, yükleme deneyi ve kazık başı kırımı da takvime girer.
Fore kazık komşu binaya zarar verir mi, gürültü ve toz yapar mı?
Fore kazık delinerek yapıldığı için çakma kazığa göre çok az titreşim yapar, ama komşuya zarar riskini sıfırlamaz. Gevşek, sulu zeminde kuyu iyi desteklenmezse çevredeki zemin oturabilir; komşu yapı yakınsa durumunun işten önce kayda alınması ve iş boyunca izlenmesi önerilir. Gürültü daha çok makineden ve kazık başı kırımından gelir; kırım toz da yapar, kazı toprağı ve bentonit çamuru ise sahadan taşınır.
Oturduğum binanın temelinde kazık olup olmadığını nasıl anlarım?
Binanın projesinde kazık olup olmadığını statik proje ve zemin etüdü gösterir; kazığın nasıl yapıldığını ise imalat kayıtları anlatır. Proje ve etüt çoğu zaman belediyenin imar arşivindeki yapı dosyasında bulunur; kazıkların yeri ve çapı temel planında, boyları projede yazar. Binanın dışından bakarak kazığı görmek mümkün değildir, çünkü kazık başları temelin altında kalır.
Mevcut binanın altına fore kazık yapılır mı?
Oturulan bir binanın altına fore kazık yapmak büyük makine ve erişim yüzünden sınırlıdır; bu işte çoğu zaman çapı 30 cm’den küçük mini kazık kullanılır. Temelinden şüphe edilen binada önce yapıyı yerinde inceliyoruz, çünkü çatlağın kaynağı her zaman temel değildir; su, drenaj ve demirin paslanması da olabilir. Temel güçlendirmeye ya da bina güçlendirmeye gerek olup olmadığı bu incelemeden sonra anlaşılır.
Fore kazık hangi yönetmelik ve standarda göre yapılır?
Bina altındaki fore kazıklar Türkiye Bina Deprem Yönetmeliği’nin temeller bölümüne göre projelendirilir; imalatın uygulama standardı TS EN 1536’dır. Yönetmelik kazığın taşıma gücünü, deprem hesabını ve en az donatısını düzenler. (Kaynak 1: TBDY 2018 · 16.9, 16.10) Türkiye’de yürürlükteki sürüm TS EN 1536+A1’dir; eski TS 3168 iptal edildi. (Kaynak 6: Türk Standardları Enstitüsü, 2015) Kamu işlerinde İnşaat Genel Teknik Şartnamesi de kazık işlerini tarif eder. (Kaynak 3: Çevre ve Şehircilik Bakanlığı. İnşaat Genel Teknik Şartnames)
Kaynakça
- Türkiye Bina Deprem Yönetmeliği (TBDY 2018), 7.2.5.3, 16.2.2.2, 16.6, 16.8.5.1, 16.8.5.5, 16.9 (Tablo 16.4), 16.10, Tablo 16.5, EK 16C, EK 16D. Resmî Gazete, 18.03.2018, sayı 30364 (mükerrer). https://www.mevzuat.gov.tr/mevzuat?MevzuatNo=24468&MevzuatTur=7&MevzuatTertip=5
- Planlı Alanlar İmar Yönetmeliği, Madde 4. Resmî Gazete, 03.07.2017, sayı 30113. https://www.mevzuat.gov.tr/mevzuat?MevzuatNo=23722&MevzuatTur=7&MevzuatTertip=5
- Çevre ve Şehircilik Bakanlığı. İnşaat Genel Teknik Şartnamesi, Y-6 Kazık İşleri, Madde 6.1–6.3.8. https://webdosya.csb.gov.tr/db/yfk/icerikler//c4—kazik-isler–20190412134127.pdf
- EFFC/DFI Concrete Task Group (2024). Guide to Tremie Concrete for Deep Foundations, 3. baskı. European Federation of Foundation Contractors ve Deep Foundations Institute. https://www.effc.org/content/uploads/2025/01/EFFC-DFI_Tremie_Concrete_Guide_Dec2024_FINAL.pdf
- İnanır, O.E., Şenol, A., Berilgen, M.M. (2024). Çekme yüküne maruz betonarme kazık davranışının orijinal bir kazık yükleme deneyi ve imalat yaklaşımı ile incelenmesi. Turkish Journal of Civil Engineering, 35(4), 69–93. https://doi.org/10.18400/tjce.1412047
- Türk Standardları Enstitüsü (2015). TS EN 1536+A1 Özel jeoteknik uygulamalar: Delme (fore) kazıklar (yerinde dökme betonarme kazıklar) (EN 1536:2010+A1:2015; kabul 23.10.2015, İngilizce metin; TS 3168 ve TS 3168 EN 1536 iptal). https://intweb.tse.org.tr/Standard/Standard/StandardAra.aspx · Slovak ulusal sürümünün (STN EN 1536+A1) resmî önizlemesi: https://normy.normoff.gov.sk/norma/121620/nahlad/
- Tuncel Gökdoğan, A.N., Işık, N.S., Fırat, S. (2024). 6 Şubat Kahramanmaraş depremlerinde zemin davranışları: Vaka analizi. Türk Mühendislik Araştırma ve Eğitimi Dergisi, 3(1), 48–57. https://dergipark.org.tr/tr/download/article-file/3904419
- Özüdoğru, T.Y., Şenol, A., Taylan, Z.N. (2009). Kazıklarda sinyal eşleme yöntemi ve çakılabilirlik analizi. İMO Teknik Dergi, 4793–4810, Yazı 313. https://dergipark.org.tr/tr/download/article-file/136634
- Çelik, F. (2019). Statik kazık yükleme deneyinin farklı zemin modellerinde sonlu elemanlar yöntemi ile modellenmesi ve arazi bulgularıyla karşılaştırılması. Ömer Halisdemir Üniversitesi Mühendislik Bilimleri Dergisi, 8(1), 182–192. https://doi.org/10.28948/ngumuh.516867
- Kabaca, H., Vural, İ., Poyraz, S. (2021). Kazık nihai taşıma gücünün farklı yöntemlerle analizi. Bilecik Şeyh Edebali Üniversitesi Fen Bilimleri Dergisi, 8(2), 531–546. https://doi.org/10.35193/bseufbd.856498
